Proyecto

MODERNIZACIÓN Y CONSERVACIÓN RUTINARIA Y PERIÓDICA DE TRAMOS DEL EJE CARRETERO: CUATLA – TLAPA , DE LA CARRETERA LIM EDOS PUE/GRO– TLAPA DE COMONFORT, DEL KM 53+700 AL 113+200, CON UNA LONGITUD DE 59.50 KM, EN EL ESTADO DE GUERRERO.

Sector: Transporte


Última revisión

03/08/2026

Nombre corto del proyecto:
1097 Carretera Cuautla-Tlapa: tramo lím. edos Pue/Gro– Tlapa de Comonfort modernización y conservación del km 53+700 al 113+200
Tipo de inversión:
Brownfield
Subsector:
Carreteras / Puentes
Moneda del contrato:
Pesos mexicanos MXN
Inversión estimada MXN:

N.D.

Inversión estimada USD:

N.D.

Tipo de cambio pesos por dólar utilizado por la SHCP para el paquete económico 2026: $ 19.3
Alcances del contrato:
  Construcción,  Modernización,  Conservación

DESCRIPCIÓN

Los trabajos por realizar consisten:

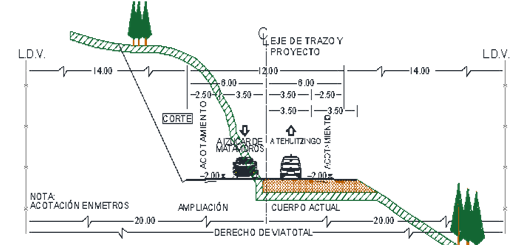

-Modernización del eje carretero: Cuautla – Tlapa – Marquelia, de la carretera lím. edos Pue/Gro– Tlapa de Comonfort, del km 53+700 al 113+200, con una longitud de 59.50 km, consistente en: construcción de terracerías, obras de drenaje, pavimentos de concreto asfáltico, estructuras, entronques, obras complementarias, trabajos diversos y señalamiento horizontal y vertical.
-Conservación rutinaria y periódica de tramos, carretera lím. edos Pue/Gro– Tlapa de Comonfort, del km 53+700 al 113+200, con una longitud de 59.50 km,

El proyecto tiene por objetivo principal garantizar la circulación continua de los vehículos de largo itinerario que circulan por dicha carretera.

El porcentaje de contenido nacional del valor de la obra que deberán cumplir los licitantes en materiales, maquinaria y equipo de instalación permanente, que serían utilizados en la ejecución de los trabajos será de 30%. Asimismo, el porcentaje mínimo de mano de obra local que los licitantes deberán incorporar en las obras o servicios a realizarse será del 30%.

ESTRUCTURA LEGAL Y FINANCIERA

Tipo de proyecto
Público / Privado
Tipo de contrato
Inversión en Infraestructura Estratégica para el Desarrollo con Bienestar
Plazo de contrato
4 años
Proceso de selección
Licitación Pública Internacional Bajo Tratados
Fuente de pago
Presupuestal
Contraprestación diferida en términos del artículo 82 de la LFFIEDB y con cargo a recursos presupuestarios autorizados en el Presupuesto de Egresos del ejercicio fiscal que corresponda durante la vigencia del Contrato en términos del artículo en términos del artículo 45, fracción I del RLFIIEDB.

SITUACIÓN ACTUAL

Etapa
  Licitación
Subetapa
  Elaboración de Propuesta
Fechas relevantes
Anuncio/Convocatoria 24/07/2026
Recepción de propuestas 26/08/2026
Fallo 11/09/2026
Firma contrato 15/09/2026
Inicio de ejecución/Construcción 17/09/2026
Término de la vigencia del contrato 31/12/2030

GEOLOCALIZACIÓN

Estado(s)
Guerrero

PROMOTOR / CONVOCANTE

Responsive image
Entidad
Secretaría de Infraestructura, Comunicaciones y Transportes
Área responsable
Dirección General de Carreteras

MÁS INFORMACIÓN

Responsive image
Fuente
Proyectos estratégicos MX
ID o Clave de cartera
FP-09-210-009000999-T-15-2026
Proceso de licitación

OBSERVACIONES

La información aquí presentada corresponde a las características generales del proyecto, para conocer la documentación completa y sus actualizaciones debe consultarse la plataforma Proyectos Estratégicos MX, cuyo vínculo está disponible en la sección de "Más Información".
