Proyecto

MODERNIZACIÓN Y AMPLIACIÓN DEL EJE PRIORITARIO SALINA CRUZ - ZIHUATANEJO, LÍM. DE EDOS. OAXACA/GUERRERO – ZIHUATANEJO, MEDIANTE LA CONSTRUCCIÓN DE 6 PUENTES Y LA MODERNIZACIÓN DE LA CARRETERA FEDERAL ACAPULCO – ZIHUATANEJO MEX-200 CON UNA CON UNA META DE 103.0 KM, EN EL ESTADO DE GUERRERO.

Sector: Transporte


Última revisión

01/09/2026

Nombre corto del proyecto:
1088 Carretera Salina Cruz – Zihuatanejo: construcción de puentes y modernización de 103 km la carretera Acapulco – Zihuatanejo
Tipo de inversión:
Brownfield
Subsector:
Carreteras / Puentes
Activo:
 Carretera 103 km, Puente
Moneda del contrato:
Pesos mexicanos MXN
Inversión estimada MXN:

N.D.

Inversión estimada USD:

N.D.

Tipo de cambio pesos por dólar utilizado por la SHCP para el paquete económico 2026: $ 19.3
Alcances del contrato:
  Construcción,  Ampliación,  Modernización,  Conservación

DESCRIPCIÓN

Modernización y ampliación del eje prioritario Salina Cruz – Zihuatanejo a través de:
1) Sustitución de las estructuras actuales, mediante la construcción de los puentes, “Arroz” ubicado en el km 187+428, con una longitud de 69.66 m., “Miguel Alemán” ubicado en el km 189+071 con una longitud de 25.46 m., “Pozos de Agua” ubicado en el km 190+800, con una longitud de 32.73 m., “Inoportuno” ubicado en el km 193+817, con una longitud de 7.0m, “la Esperanza” ubicado en el km 195+230, con una longitud de 25.60m., y “la Tortura” ubicado en el km 196+460 con una longitud de 25.60 m., de la carretera federal las Cruces-Pinotepa Nacional MEX-200, tramo: las Vigas-lím. de Edos. Gro./Oax.
2) Modernización de la carretera federal Acapulco – Zihuatanejo MEX-200 con una meta de 103.0 km, incluye entronques y paraderos, en la Costa Grande del Estado de Guerrero.

La conservación periódica y rutinaria se tendrá que considerar durante y después de la modernización hasta su entrega.

El porcentaje de contenido nacional del valor de la obra que deberán cumplir los licitantes en materiales, maquinaria y equipo de instalación permanente, que serían utilizados en la ejecución de los trabajos será de 30% por ciento. Asimismo, el porcentaje mínimo de mano de obra local que los licitantes deberán incorporar en las obras o servicios a realizarse será del 30% por ciento.

ESTRUCTURA LEGAL Y FINANCIERA

Tipo de proyecto
Público / Privado
Tipo de contrato
Inversión en Infraestructura Estratégica para el Desarrollo con Bienestar
Plazo de contrato
4 años
Proceso de selección
Licitación Pública Internacional Bajo Tratados
Fuente de pago
Presupuestal

SITUACIÓN ACTUAL

Etapa
  Licitación
Subetapa
  Elaboración de Propuesta
Fechas relevantes
Anuncio/Convocatoria 24/07/2026
Recepción de propuestas 22/09/2026
Fallo 07/10/2026
Firma contrato 08/10/2026
Inicio de ejecución/Construcción 30/10/2026
Término de la vigencia del contrato 2030

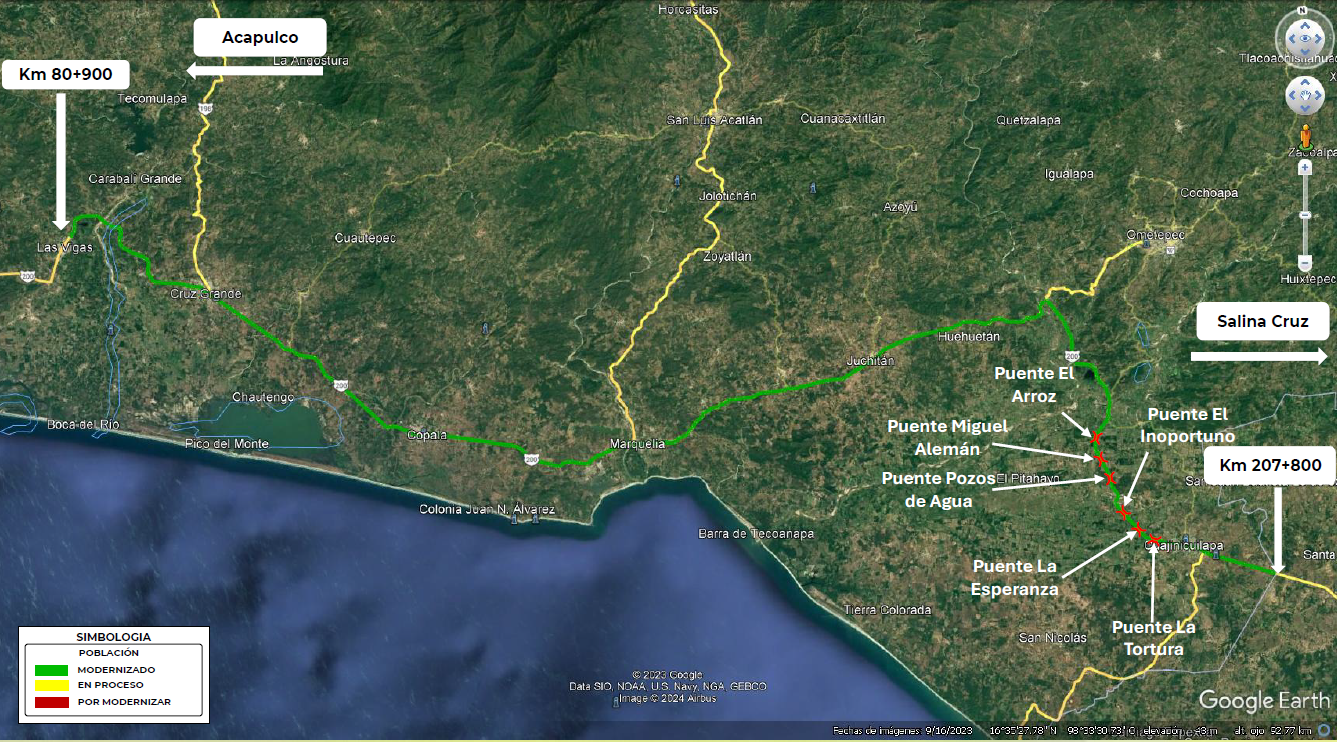

GEOLOCALIZACIÓN

Estado(s)
Guerrero

PROMOTOR / CONVOCANTE

Responsive image
Entidad
Secretaría de Infraestructura, Comunicaciones y Transportes
Área responsable
Dirección General de Carreteras

MÁS INFORMACIÓN

Responsive image
Fuente
Proyectos estratégicos MX
ID o Clave de cartera
FP-09-210-009000999-T-4-2026
Proceso de licitación

OBSERVACIONES

Para la ejecución de los trabajos objeto de LA CONVOCATORIA, se cuenta con los recursos correspondientes autorizados para LA DEPENDENCIA en el DECRETO en su Primera Sesión Ordinaria celebrada el 22 de mayo del 2026 mediante Acuerdo 2026/1°/ORD-3.3.1.-02 emitido por la Secretaría Ejecutiva del Consejo de Planeación Estratégica, y se cuenta con una autorización Plurianual emitida por la Subsecretaría de Egresos de HACIENDA, los mismos se encuentran previstos en la programación presupuestaria plurianual de la dependencia, conforme a lo establecido en los artículos 50 de la Ley Federal de Presupuesto y Responsabilidad Hacendaria, los artículos 45, 61 y demás aplicables de la FPIIEDB y 90 del RLFPIIEDB.
